09:52 Через Керченский пролив начали строить энергомост | |

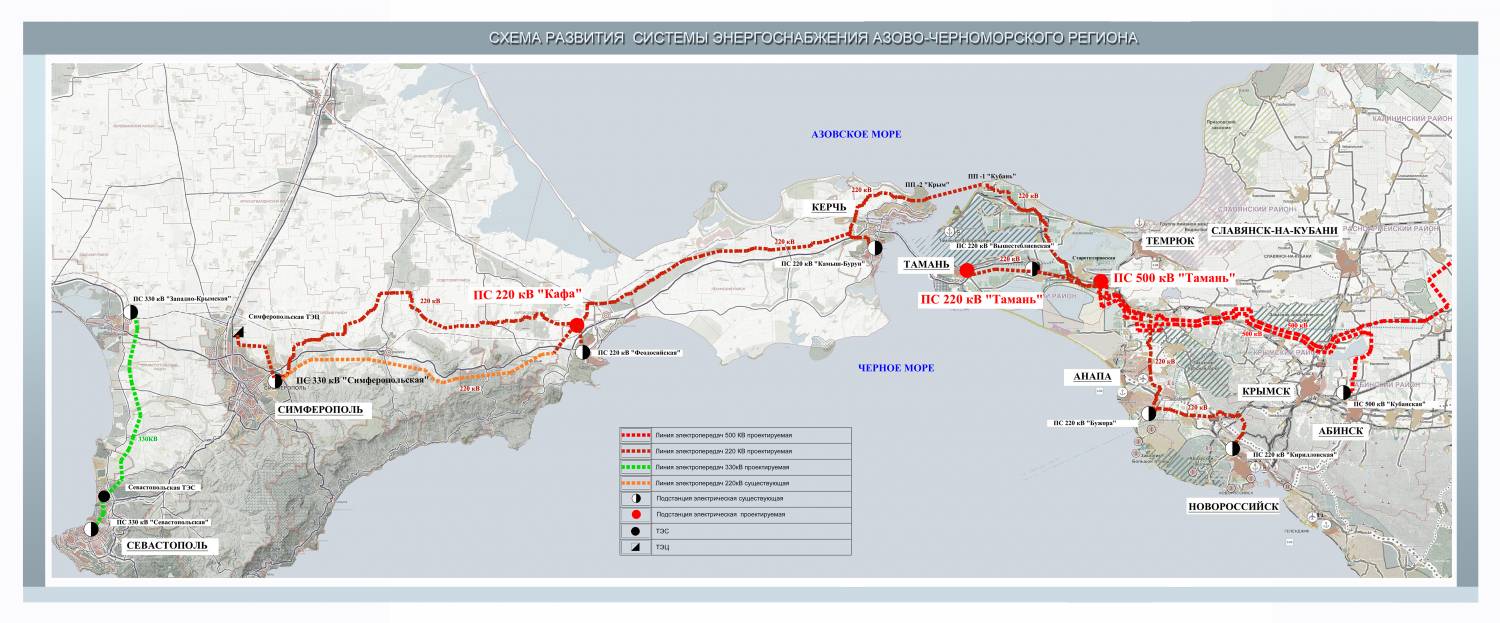

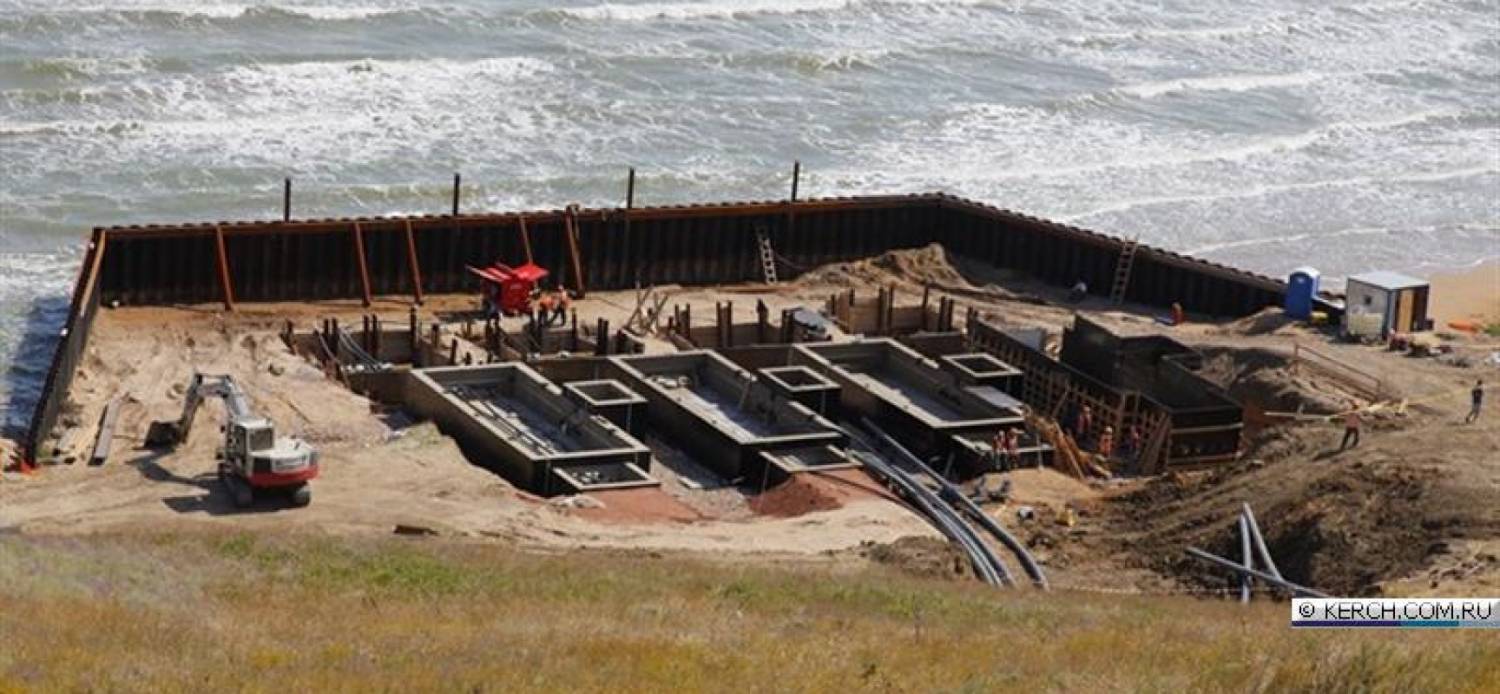

Для того чтобы Украина больше не могла шантажировать Крым рубильником, российское правительство разработало проект энергомоста через Керченский пролив. Первый этап строительства энергомоста должен завершиться в декабре. Энергомост возводится одновременно в шести точках: ведется ЛЭП от Ростовской АЭС до Таманского полуострова, где реконструируется подстанция, и прокладываются воздушные линии до кабельного перехода по Керченскому проливу и от такого же кабельного перехода до Керчи и Феодосии. Кабельный переход включает в себя четыре кабельные линии и будет проходить по дну Керченского пролива. Прокладка и заглубление будет осуществляться при помощи баржи-кабелеукладчика, буксируемого кабелезаглубителя устройством гидроразмыва «Плуг», лодки-корректировщика, катера-толкача и другой специализированной мощной техники. Прокладка кабеля под водой на основном участке предусмотрена в отдельных траншеях с заглублением до 2.5 м. относительно отметки дна с расстоянием между кабелями 10 м. На подходе к берегу кабели укладывается в общей траншее. Длина кабельного перехода составит 13 480 метров, суммарная длина морского кабеля – 220 800 метров, а суммарная длина подземного кабеля 16 480 м. Кабельные линии являются частью проектируемых кабельно-воздушных линий (КВЛ) 220 кВ Тамань – Кафа I,II,II цепь и КВЛ 220 кВ Тамань – Камыш-Бурун. По предварительным данным, которые сообщили сотрудники фирмы «Рубеж-строй», одна ветвь ЛЭП пойдет со стороны Приозерного, вторая ляжет от Юркино по направлению Феодосии, третья затронет Щелкино. Срок сдачи, который был объявлен сотрудникам фирмы, - декабрь 2015 года. Ранее на сайте Министерства энергетики РФ была опубликована схема (карта энергомоста) развития системы электроснабжения Азово-Черноморского региона. | |
|
